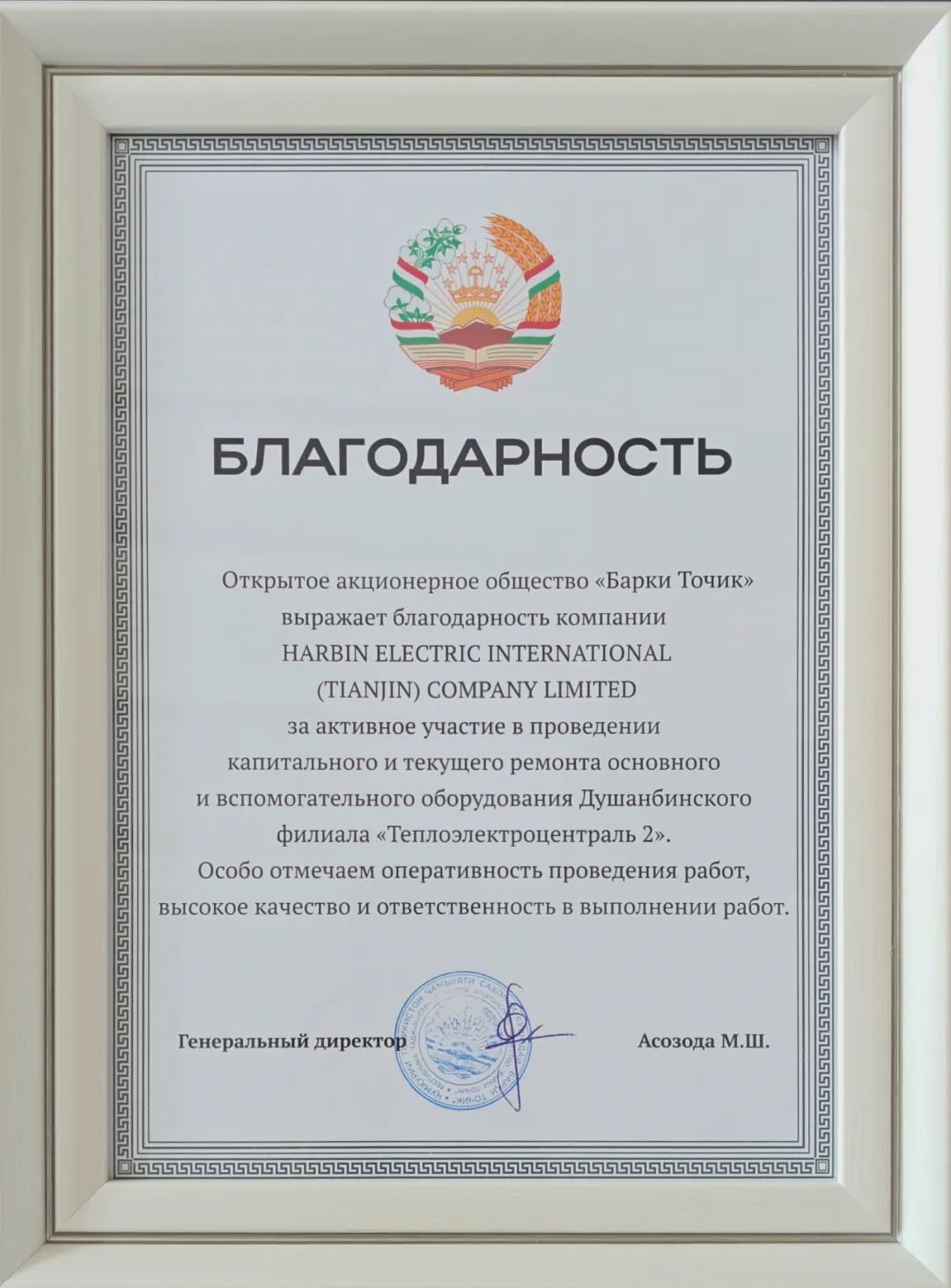

近日,哈電國際收到塔吉克斯坦共和國電力公司發來的感謝信,對哈電國際在杜尚別2號電廠檢修工作中展現的專業能力與責任擔當給予高度評價。
2023年初的杜尚別2號電廠存在系統缺陷遍布,備件庫存嚴重不足且大多因存儲不當失效等問題。面對挑戰,初次接觸該電廠的哈電國際以專業服務踐行使命,運維服務團隊優先處置重大缺陷系統,在備件緊缺的條件下確保杜尚別2023年冬季供電供暖的穩定運行,贏得業主信任,為后續合作奠定基礎。

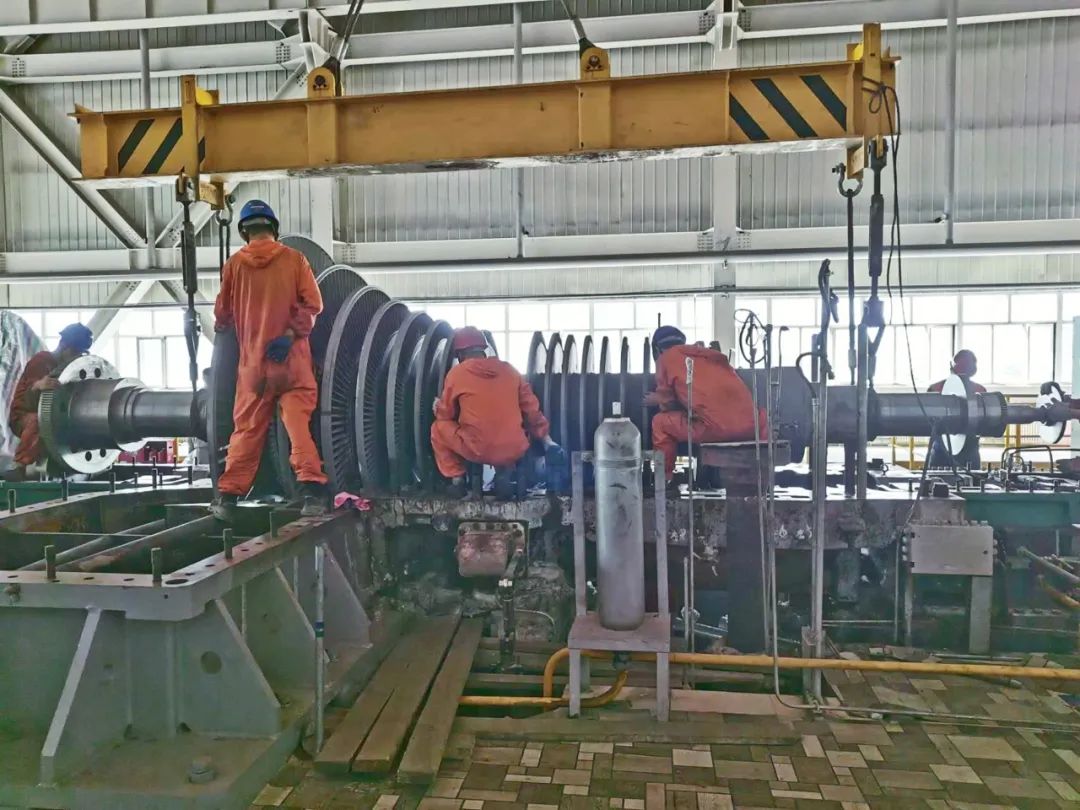

2024年3月,電廠4號機組突發黑網事故導致斷油燒瓦。哈電國際立即組建專業團隊趕赴現場,經全面排查確認轉子及葉片完好后,重點對受損嚴重的2號、4號機組實施大修,再次保障了塔吉克斯坦首都地區2024年冬季電力供應。
2025年春節剛過,電廠3號機組出現勵磁機著火險情,集電環嚴重損毀。哈電國際立即啟動應急機制:技術團隊通過現場返回的圖像資料遠程會診,并于48小時內完成搶修所需備件清單的編制以及排產工作;檢修團隊2月14日抵達現場后,僅用19天便完成從拆卸返修到成功啟機的全流程,以“中國速度”贏得當?shù)卣澴u。
